Sanierungssprint in Herford: Coach Klaus Barkmann modernisiert Bungalow von 1974

Komplette Gebäudesanierungen in kurzer Zeit: Das ist das Ziel von Klaus Barkmann, Energieberater und Sanierungscoach aus Bielefeld. Er hat den ursprünglich vom Hamburger Ingenieur Ronald Meyer entwickelten Sanierungssprint jetzt für Ostwestfalen übernommen. Im Herforder Stadtteil Elverdissen ist sein zweites Turbo-Objekt jetzt abgeschlossen: die Kernsanierung eines Bungalows aus den 1970er-Jahren.

Komplette Gebäudesanierungen in kurzer Zeit: Das ist das Ziel von Klaus Barkmann, Energieberater und Sanierungscoach aus Bielefeld. Er hat den ursprünglich vom Hamburger Ingenieur Ronald Meyer entwickelten Sanierungssprint für Ostwestfalen-Lippe übernommen. Im Herforder Stadtteil Elverdissen ist sein zweites Turbo-Objekt abgeschlossen: die Kernsanierung eines Bungalows aus den 1970er-Jahren.

Sanierungssprint in Herford: Der Bungalow im Stadtteil Elverdissen ist das zweite Projekt von Sanierungscoach Klaus Barkmann
Foto: Michaela Podschun

Sanierungssprint in Herford: Der Bungalow im Stadtteil Elverdissen ist das zweite Projekt von Sanierungscoach Klaus Barkmann
Foto: Michaela Podschun
„Ich möchte zeigen, dass ein Haus deutlich schneller fertig werden kann und nicht erst in mehreren Monaten oder gar Jahren“, sagt Klaus Barkmann. 2024 gründete er Nexecon, sein Beratungsunternehmen für energetische Gebäudesanierung und Energieberatung mit Sitz in Bielefeld. Barkmanns erstes Projekt im vergangenen Jahr war ein Zweifamilienhaus in Bielefeld-Ummeln von 1957. Dort setzte er bereits den klaren Fokus auf eine extrem kurze Sanierungszeit von 30 Tagen. Nexecon übernimmt dabei die vollständige Koordination: Projektentwicklung, Erstellung individueller Sanierungsfahrpläne (iSFP) und Baubegleitung.

Damit punktete der Sanierungscoach beim Ehepaar Mandl aus Herford. „Wir haben uns einen zentralen Ansprechpartner für eine schnelle Sanierung unseres Bungalows gewünscht. Denn wir haben kaum handwerkliche Expertise und wollten uns um die Arbeiten so wenig wie möglich kümmern“, schildert Dr. Attila Mandl. Das Gebäude haben die Großeltern seiner Frau 1974 gebaut. Damals entstand in Herford rund um das Freibad in Elverdissen eine ruhige Siedlung mit guter Verkehrsanbindung an die Innenstadt und die Nachbarkommune Bielefeld. „Wir haben die Großeltern oft besucht. Von daher hängen wir an dem Haus und wollen es wieder herrichten. Nach dem Tod des Großvaters stand es zwei Jahre leer“, erzählt Dr. Mandl.

Sanierungsbedarf war groß: Undichtes Dach, nasser Keller, veraltete Elektrik

Blick in den Garten auf die Rückseite des Hauses zu Beginn der Sanierungsplanungen
Foto: Klaus Barkmann / Nexecon

Blick in den Garten auf die Rückseite des Hauses zu Beginn der Sanierungsplanungen
Foto: Klaus Barkmann / Nexecon
Der Aufwand war erheblich. In all den Jahren sei der Bungalow kaum renoviert beziehungsweise modernisiert worden. Nur das Bad war vor einigen Jahren erneuert worden. Das Dach ist undicht, der Keller komplett nass aufgrund eines Wasserschadens. Heizung, Fenster und sämtliche elektrische Leitungen sind veraltet. „Das ist nicht in 25 oder auch 30 Tagen zu schaffen. Wir mussten zuerst den Keller trocken kriegen“, war Klaus Barkmann von Anfang an klar. Und so veranschlagte er rund drei Monate Sanierungszeit.

Dabei greift er auf ein Netzwerk aus rund 30 regional ansässigen Handwerksbetrieben zurück, die sich den Herausforderungen eines Sanierungssprints stellen. „Wir haben keine großen zeitlichen Spielräume, alles ist eng getaktet. Das klappt nicht mit jeder Firma. Alle müssen sich der drastisch kurzen Zeit im Klaren sein“, betont Barkmann. Sprich: Mannschaft und Material müssen parat stehen, etwaige Krankheitsausfälle müssen schnell kompensiert werden. Sämtliche Kommunikation läuft über WhatsApp. Abstimmungen zwischen den verschiedenen Gewerken laufen täglich übers Handy oder vor Ort. Klaus Barkmann ist gerade dabei, eine App zu entwickeln, um die Firmen noch besser miteinander zu vernetzen.

Trotz sorgfältiger Planung passieren Pannen

Obwohl Barkmann sorgfältig plant, kommt doch etwas dazwischen. Beim Objekt in Bielefeld stieg plötzlich ein Betrieb aus. Als eine neue Firma gefunden war, kam die Winterpause dazwischen. Das Haus in Bielefeld war aber dennoch in drei Monaten bezugsfertig.

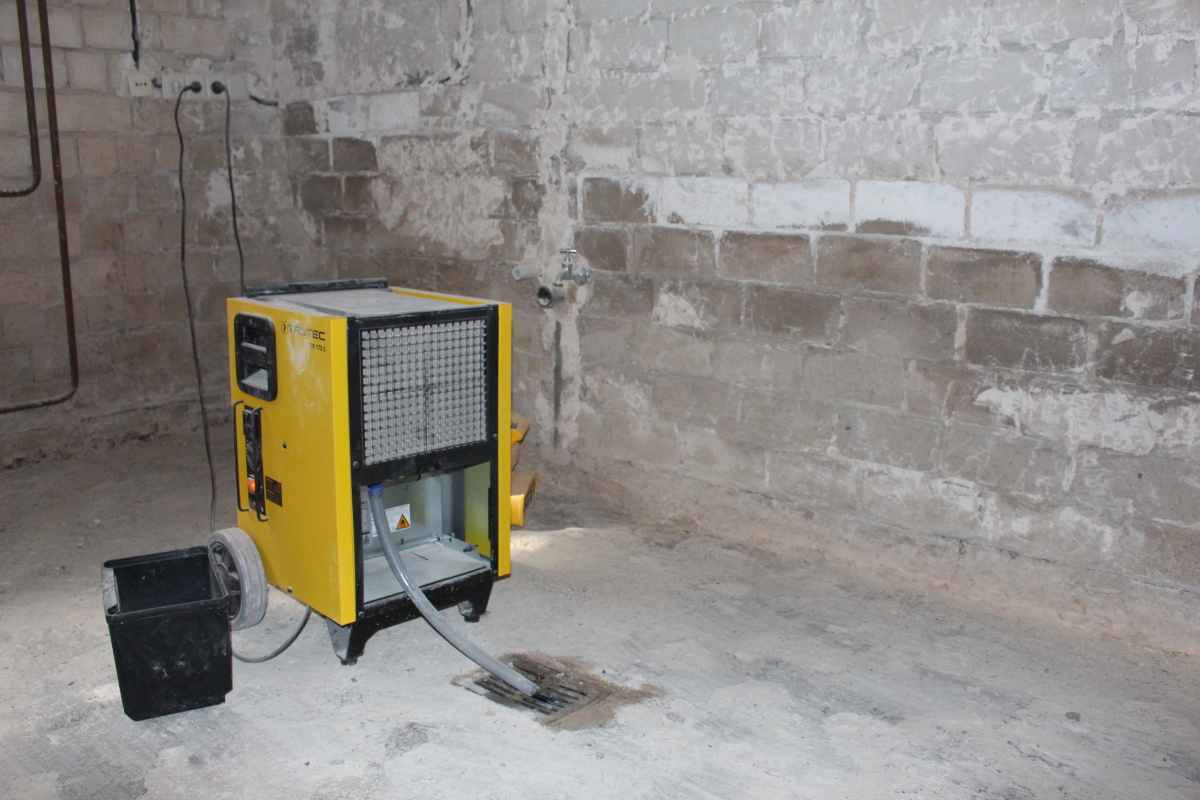

Zunächst kamen Trocknungsmaschinen im Keller zum Einsatz
Foto: Michaela Podschun

Zunächst kamen Trocknungsmaschinen im Keller zum Einsatz
Foto: Michaela Podschun
Auch in Herford lief nicht alles glatt: Die Trockenlegung des Kellers, wo es seit 30 Jahren Feuchtigkeitsprobleme gibt, dauerte länger als gedacht. Ab Anfang April liefen schon die Trocknungsmaschinen. Die Mitarbeiter von RückbauPro aus Steinhagen fingen daher zuerst mit der Entkernung der anderen Räume – Küche, Wohnzimmer, Badezimmer und Kinderzimmer – an. Um den Zeitplan zu halten, ging es nach Ostern aber doch schon nach unten. „Normalerweise hätten wir den alten Putz in zwei Tagen abgeschlagen. Aber hier stand die Feuchtigkeit so hoch an den Wänden, dass wir wohl zwei Wochen brauchen müssten. Der Altputz war so nass, dass wir ihn nur langsam in breiiger Masse abtragen konnten“, berichtet Sergej Schulz, Geschäftsführer von RückbauPRO. Zum Schluss hat sein Team fast vier Wochen gebraucht. Zum Glück habe man im Gebäude aber kein Asbest gefunden, so dass es keine weiteren Zeitverzögerungen bei der Entkernung gab.

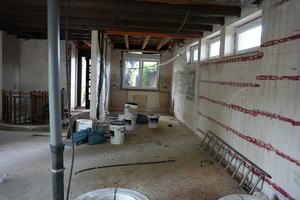

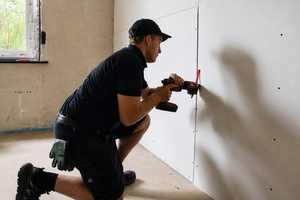

Womit aber keine gerechnet hat waren die schadhaften Zwischenwände. Da das Mauerwerk etliche Risse und Löcher aufwies und nicht mehr standsicher war, entschieden sich Bauherr und Sanierungscoach für Trockenbauwände mit Gipskartonplatten. Diese wurden im Flur, im Elternschlafzimmer, zwischen den Kinderzimmern sowie in der ehemaligen Küche montiert.

„Menschen nicht entwurzeln“

„Ich kriege einen Sanierungssprint hin. Auch bei dem ersten Projekt in Bielefeld war ich dabei. Man muss einfach flexibel sein. Wir Handwerker kennen uns untereinander und wissen, wie wir alle arbeiten“, sagt Sergej Schulz. Auch er will zeigen, dass Sanierungen schnell gehen können. „Es ist doch schön, wenn wir Gebäude erhalten und die Menschen nicht entwurzeln müssen. Sie können weiterhin in ihren Immobilien leben, die aber dann energetisch auf dem neuesten Stand sind“, betont er.

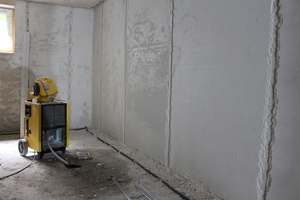

Auch er ließ sich wegen des nassen Kellers nicht aus der Ruhe bringen. Da die vorhandene Horizontalsperre ihre Funktion nicht mehr ausreichend erfüllte und eine Abdichtung von außen beim Reihenhaus nicht möglich war, wurden die Wände von innen vertikal abgedichtet.“ Dies übernahm das Team von Sicco.Bauwerksabdichtung aus Steinhagen. Darauf folgte ein Feuchtigkeitsputz.

Die Sanierung des Flachdachs mit Einbau neuer Lichtkuppeln lag in der Verantwortung von Robag Dachbau aus Blomberg. „Wir haben zunächst die Kieselsteine und die alte Bitumbahn entfernt und dann die Unterkonstruktion neu beplankt“, berichtet Mihai Gabor, Geschäftsführer von Robag Dachbau. Danach folgte die Verlegung einer neuen Bitumbahn samt Schweißband. Die Dämmfüchse aus Steinhagen brachten eine Einblasdämmung aus Glaswolle als Zwischensparrendämmung ein.

Neue Fenster mit 3-Fach-Verglasung

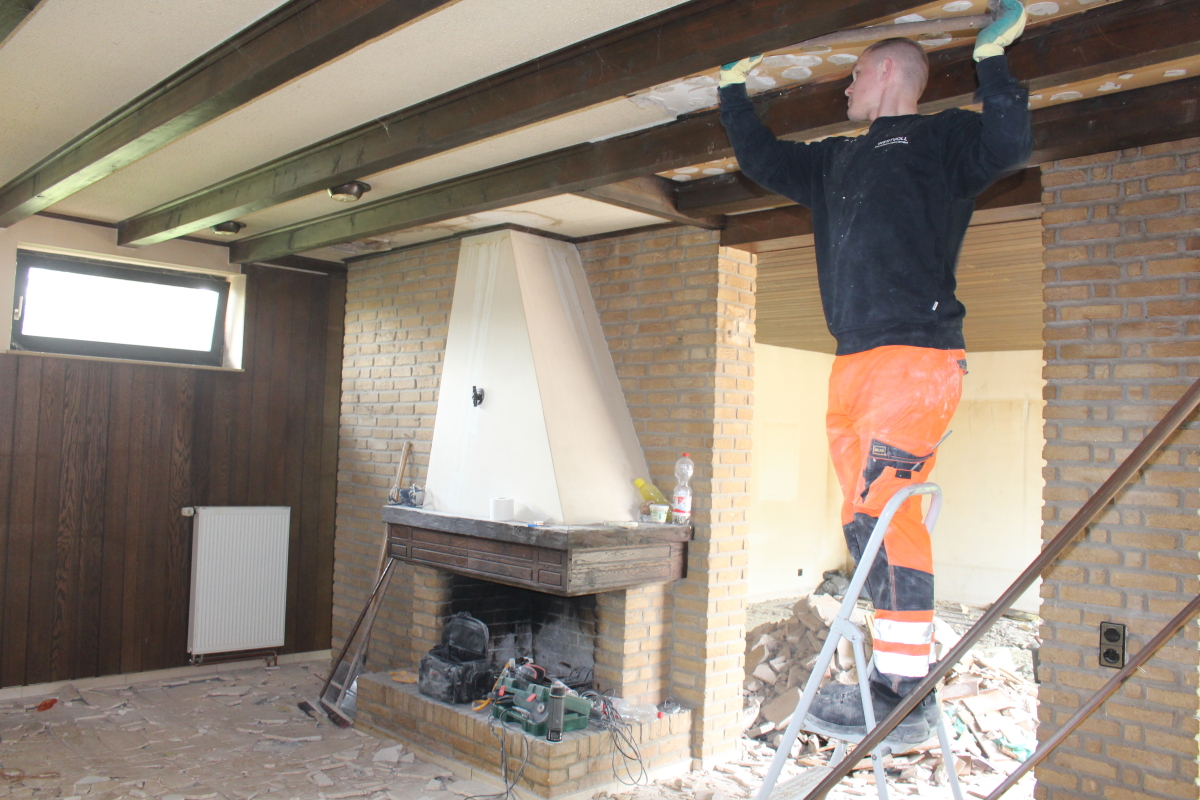

Ein Handwerker von RückbauPRO entfernt die alte Deckenverkleidung im Wohnzimmer. Zu sehen ist auch der Kamin, der abgetragen wurde
Foto: Michaela Podschun

Ein Handwerker von RückbauPRO entfernt die alte Deckenverkleidung im Wohnzimmer. Zu sehen ist auch der Kamin, der abgetragen wurde
Foto: Michaela Podschun

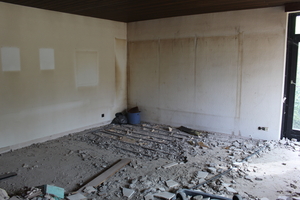

Im April wurden bereits neue Fenster mit 3-Fach-Verglasung und elektrische Rollläden eingebaut. Danach entfernten die Handwerker von RückbauPRO den Kamin in der Mitte des Wohnzimmers samt des 1 m dicken Schornsteins aus Stahlbeton. Dadurch entstand mehr Platz, um eine offene Küche im Wohnzimmer zu integrieren. Auch die Wand zwischen ehemaliger Küche und des Wohnbereichs wurde entfernt. Die Entfernung des Fußbodens sorgte für eine weitere Verzögerung: Da die alten Kupferrohre in komplizierten Schleifen verlegt worden waren, brauchten die Handwerker eine komplette Woche für den Ausbau. „Dadurch konnte der Estrichleger nicht pünktlich beginnen“, blickt Barkmann zurück. „Mit solchen Entwicklungen muss man einfach rechnen. Auch dass ein Handwerker während der Zeit der Sanierung Vater geworden ist und dann auch erst einmal nicht zur Verfügung stand, ist menschlich.“

Fließestrich mit Trocknungsbeschleuniger

Aber dann lief es beim Fußboden doch sehr schnell. Der komplette neue Fließestrich wurde auf  260 m² in zwei Tagen eingebracht. „Ein wichtiger Bestandteil der Arbeiten war die sorgfältige Vorbereitung des Untergrunds. Nach der entsprechenden Nivellierung wurde eine hochwertige Wärmedämmung eingebaut. Diese dient nicht nur der Verbesserung der energetischen Eigenschaften des Gebäudes, sondern bildete zugleich die Grundlage für die Aufnahme der geplanten Fußbodenheizung“, berichtet Estrichleger Sascha Moczek. Um die Trocknungsphase zu verkürzen und den weiteren Bauablauf zu beschleunigen, wurde dem Fließestrich ein spezieller Trocknungsbeschleuniger zugesetzt.

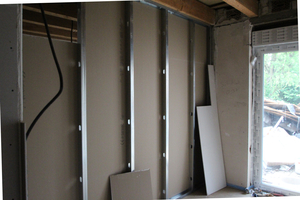

Da die Wände zwischen den Schlafzimmern zu stark beschädigt und nicht mehr standsicher waren, entschieden sich Bauherr und Sanierungscoach für Trockenbauwände mit Gipskartonplatten
Foto: Michaela Podschun

Da die Wände zwischen den Schlafzimmern zu stark beschädigt und nicht mehr standsicher waren, entschieden sich Bauherr und Sanierungscoach für Trockenbauwände mit Gipskartonplatten
Foto: Michaela Podschun
Die Arbeiten gingen im August in den Schluss-Spurt:  Auf den neuen Estrich im Keller- und Erdgeschoss folgte der Einbau einer Fußbodenheizung, die Erneuerung der Eingangs- und Kellertür, die Sanierung des Bads und des WCs inklusive aller Wasser- und Abwasserleitungen, Installation einer Luft-Wasser-Wärmepumpe, Sanierung der Hauselektrik, Erneuerung der Decken im Erdgeschoss, Verlegung von Design-PVC im gesamten Haus, Aufbereitung der Terrasse, Sanierung des Kellerzugangs inklusive neu gegossener Treppenstufen und Abdichtung, der Kücheneinbau, Montage neuer Zimmertüren und Sockelleisten sowie Malerarbeiten (Spachtel, Spachtelvlies, Streichen aller Wände und Decken im Erdgeschoss).

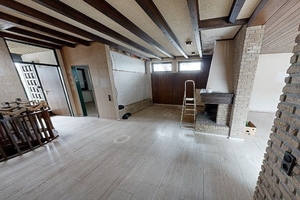

Offener Wohn-Küchenbereich mit direktem Zugang zur Terrasse

Der Grundriss des Bungalows mit fünf Zimmern hat dem Ehepaar Mandl schon von Anfang an gefallen. Die Wohnfläche beträgt 142 m², die Nutzfläche insgesamt 266 m². Das Grundstück ist 439 m² groß. Der offene Wohn-Küchenbereich mit direktem Zugang zur Terrasse erhält genügend Licht durch eine Reihe bodentiefer Fenster. Auch die beiden Kinderzimmer haben jeweils eine Terrassentür, die zum Garten hinausführt. Das Ehepaar möchte mit seinen zwei kleinen Kindern aber dennoch im eigenen Haus leben, das nur zehn Minuten vom Bungalow entfernt ist. „Als Altersruhesitz können wir uns den Bungalow aber dennoch gut vorstellen. Daher wollen wir ihn nach der Sanierung auch nicht verkaufen, sondern vermieten“, sagt Mandl.

Anfang September haben die neuen Mieter die Schlüssel bekommen. Klaus Barkmann kümmerte sich noch um die Verlegung der äußeren Kellerstufen und die Modernisierung des Eingangs und stand noch bis zum Abschluss der Arbeiten dem Inhaber-Ehepaar zur Verfügung.

Fazit

Sanierungscoach Klaus Barkmann möchte eine weitere Firma gründen und Handwerker dort anstellen.
Foto: Michaela Podschun

Sanierungscoach Klaus Barkmann möchte eine weitere Firma gründen und Handwerker dort anstellen.
Foto: Michaela Podschun
Nach den zwei Turbo-Objekten zieht Klaus Barkmann Bilanz: Vom Begriff des Sanierungssprints, also der Modernisierung von Gebäuden in nur 25 Tagen, muss er sich verabschieden. „Im Gegensatz zu Ronald Meyer, der das sogar in 22 Tagen macht, kann ich das als Einzel-Person nicht leisten. Das gelingt nur im Standard. Aber sobald der Kunde etwas mehr wünscht, verlängert sich der Zeitraum. Und mit Objekten wie hier in Herford, wo sehr viele Überraschungen lauern, funktioniert ein richtiger Sanierungssprint nicht.“ Nach wie vor ist er überzeugt von der Möglichkeit des schnellen Sanierens, möchte sich aber nicht mehr dem Druck des Sprints aussetzen, sondern den Kunden im Mittelpunkt behalten. Auch die Bürokratie bremst aus. Der Anschluss der Wärmpumpe ans Netz habe auch gedauert, gibt er ein Beispiel.

Um Handwerker noch flexibler einsetzen zu können, plant er nun die Gründung einer weiteren Firma, um Fachkräfte aus allen Gewerken dort zu beschäftigen und sucht aktiv Personal. Die nächsten Sanierungs-Objekte möchte er im nächsten Jahr angehen und sich erst einmal der Energieberatung wieder stärker widmen.

Weitere Informationen unter nexecon.de

Autorin

Michaela Podschun ist Redakteurin der Zeitschriften bauhandwerk und dach+holzbau.

Klaus Barkmann für Sanierungssprint ausgezeichnet

Sanierungscoach Klaus Barkmann gehörte im Dezember 2024 zu den Preisträgern des vom NRW-Wirtschaftsministerium und NRW.Energy4Climate ausgelobten Wettbewerbs „Sanierungssprint.NRW“. Die Jury hob insbesondere die Übertragbarkeit seines Ansatzes hervor. Das ausgezeichnete Bielefelder Projekt sollte zeigen, wie sich energetische Komplettsanierungen standardisieren und beschleunigen lassen. Klaus Barkmann ist mit Herzblut dabei: „Die Sanierungsquote in Deutschland liegt derzeit bei 0,67 Prozent. Drei bis fünf Prozent seien nötig, damit Deutschland die Klimaziele bis 2045 erreicht“, stellt er heraus. Er möchte dazu beitragen. Zudem wolle kein Eigentümer bis zu zwei Jahre auf einer Baustelle leben. Klaus Barkmann ist Industriemechaniker, hat eine Weiterbildung zum Maschinenbautechniker und arbeitete drei Jahre als Qualitätsmanager in der Industrie. 2024 machte er sich mit seiner Beratungsfirma Nexecon selbstständig.

Mit dem Wettbewerb, an dem Barkmann teilnahm, möchte NRW einen ersten großen Schritt in Richtung Skalierung des Sanierungssprints machen. Ute Czylwik, Leiterin des Gebäudebereichs bei der DENEFF und Mitglied der Wettbewerbsjury, erklärt: „Mit dem Sanierungssprint-Wettbewerb geht NRW voran. Wir bei der DENEFF freuen uns besonders darüber, dass dieser innovative Ansatz nun mit den Projekten in Köln, Bonn und Bielefeld in Breite getragen wird. Der Wettbewerb trägt dazu bei, das enorme Potenzial des Ansatzes für den Sanierungsmarkt zu erschließen und die Sanierungsquote in Deutschland zu steigern.“

Die DENEFF ist die Deutsche Unternehmensinitiative Energieeffizienz. Sie wurde 2010 gegründet und versteht sich als Interessenvertretung für Energieeffizienz in Deutschland. Mitglieder sind Unternehmen und Organisationen aus verschiedenen Bereichen, beispielsweise Gebäudesanierung, Heizungs- und Gebäudetechnik, Energieberatung, Mess- und Regeltechnik, Forschung und Beratung. Die DENEFF setzt sich politisch für mehr Energieeffizienz ein.

Das Motto des Landes NRW heißt: „Der Sanierungssprint: Einfach. Effizient. Innovativ.“
